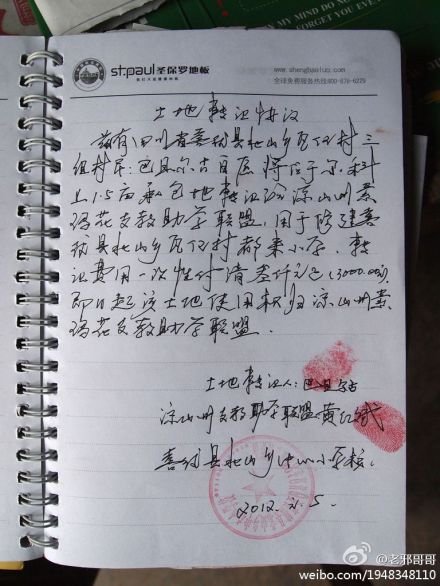

1月5日@老邪哥哥到都来小学去接陈老师和李老师下山,顺便去把新建都来小学的土地买了。原土地承包人喜德县北山乡瓦伍村三组村民巴且尔古,将1.5亩承包地的使用权,转让凉山州索玛花支教助学联盟用于新建都来小学,一次性转让费用3000元。1月8号就开始修路和平整土地。



  2月22日都来小学准备修建的学校新址,孩子家长已经把土地铲平,上面垫上一层碎石,希望学校能快速建好,孩子们不至于在危险狭窄的教室里上课。

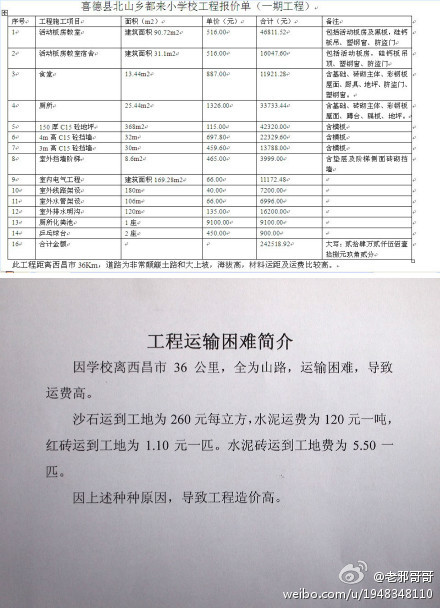

  2月27日都来小学第一期工程报价为242518.92元。经过砍价实际价格为23万元。喜德县北山乡中心校和施工方签合同,并监督验收整个工程。凉山州索玛花支教助学联盟在工程验收合格后付款。

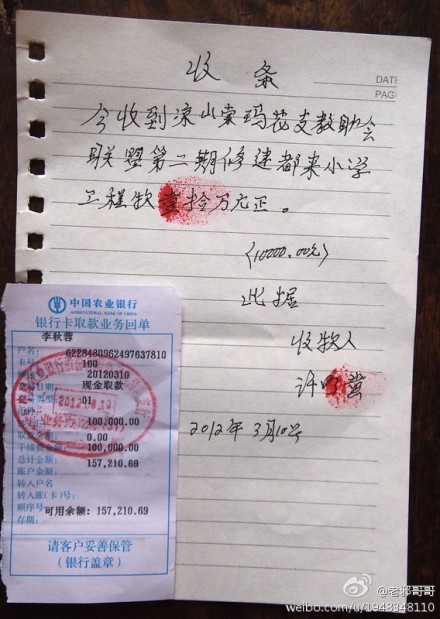

  3月10日早上@闲云野鹤1018 支取了10万元修建都来小学的工程款,交给许明黄。预计第一期工程半个月内完工,第二期的部分围墙工程也将开始动工。



  3月12日都来小学第一期工程修建进行中,回填土的地方只有等经过一个雨季的沉淀后才能修建,现在夯实围墙和地面可以进行浇筑,下面是施工队的报价,大家看看合适不,还没定下来的。围墙基础50公分深,50公分宽浇筑混泥土,上面二米二高,内墙抹面,外墙勾缝,围墙每米650元。水泥地坪厚十五公分,每平米100元。

  3月17日都来小学第一期23万的工程即将完工,二期工程计19.2万,总合计42.2万。(一块砖从西昌运到都来小学的价格是1元钱,一个立方的沙石运到都来小学的价格是280元,一吨水泥运到都来小学的价格是600元。)

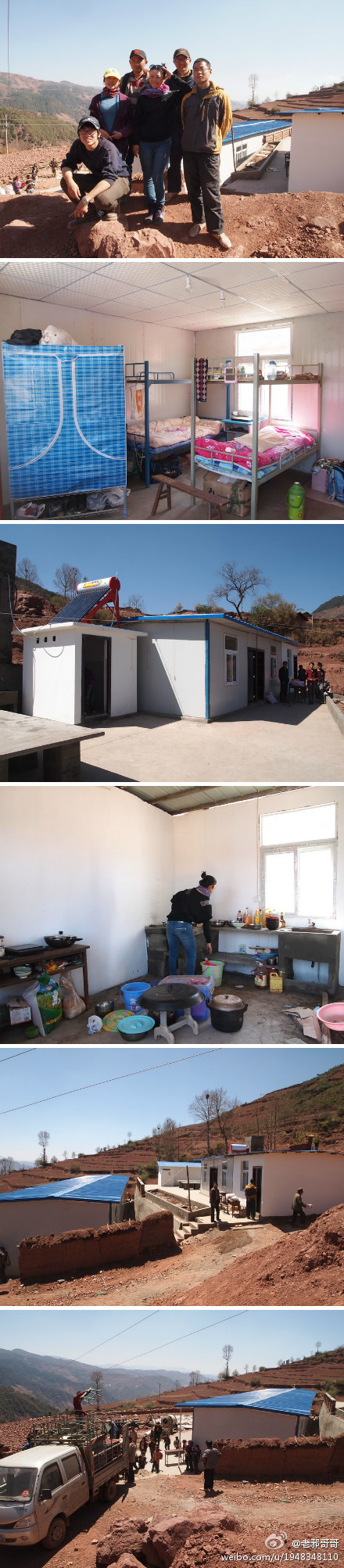

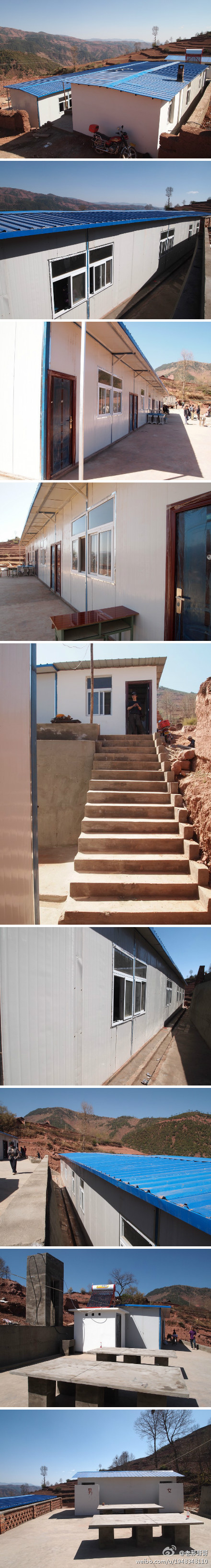

  4月3日新学校第一天, @老邪哥哥今天还送上去25套双人课桌,为来洛小学和都来小学的帅哥靓女。

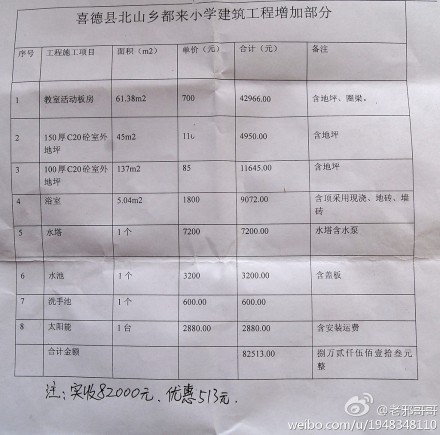

  4月4日都来小学建筑工程增加部分合计82000元,原有工程是230000元,工程总合计是312000元,今天@闲云野鹤1018又支付了90000元,加上前期3次支付的19万元,一共支付了280000元,剩下的32000元作为工程质量保证金,在工程完成半年后无任何质量问题支付。



   3月17日都来小学二期工程将开始:围墙:混泥土保坎一米高,围墙2.2米高,二四墙,造价700元一米,共150米,包含大门一座,计10.5万元。地坪:15CM厚,包括回填夯实,共500平米,造价每平米100元,计5万元。增加一间32平米的教室,原有3间教室增加14平米,增建现浇浴室一间,太阳能淋浴,计3.7万元,合计19.2万 。
